Harmonogram remontu - co po czym robić?
Prawidłowa kolejność prac remontowych to zawsze ta sama logika: od najbardziej "brudnych" i ukrytych robót do najbardziej wykończeniowych i delikatnych. Standardowy harmonogram remontu mieszkania wygląda tak: wyburzenia i zmiany układu, instalacje elektryczne i hydrauliczne, tynki i wylewki, montaż okien, hydroizolacja i płytki, malowanie, podłogi i biały montaż, na końcu meble oraz sprzątanie poremontowe. Remont generalny mieszkania o powierzchni 50-60 m2 zajmuje przy tej kolejności orientacyjnie 8-14 tygodni, z czego sporą część stanowi samo schnięcie tynków i wylewek. Wykonanie prac w złej kolejności to najczęstsza przyczyna poprawek, przekroczonego budżetu i opóźnień.
Krótka odpowiedź: Remont robi się w stałej kolejności od ukrytego do widocznego i od brudnego do czystego: wyburzenia, instalacje, tynki i wylewki, okna, hydroizolacja i płytki, malowanie, podłogi i biały montaż, na końcu meble. Cały remont generalny mieszkania 50-60 m2 trwa orientacyjnie 8-14 tygodni, a mieszkania 80 m2 około 12-18 tygodni (stan na 2026), przy czym dużą część tego czasu zajmuje samo schnięcie tynków i wylewek, a nie robocizna. Do każdego harmonogramu warto doliczyć 15-20% bufora na opóźnienia.
Najtrudniejsze w harmonogramie nie jest spisanie etapów, tylko ich kolejność i czasy schnięcia. Plan w aplikacji M2 Planner układa prace w kolejności od ukrytych do wykończeniowych, wpisuje realne bufory na schnięcie tynków i wylewek i pilnuje zależności między branżami, żebyś nie wszedł z płytkami na mokrą wylewkę.

Faza 0: przygotowania 4-8 tygodni przed startem
Najlepsze harmonogramy zaczynają się, zanim na budowę wejdzie pierwsza ekipa. Faza 0 to czas na decyzje i zamówienia, które mają długi termin realizacji. Jeśli pominiesz ten etap, remont stanie w połowie, bo zabraknie projektu, materiału albo zgody. Orientacyjnie 4-8 tygodni przed startem zaplanuj:
- Projekt i koncepcja - ustalony układ pomieszczeń, rozmieszczenie gniazdek i punktów wodnych, wybrane materiały wykończeniowe. Bez tego ekipa elektryczna nie ruszy.
- Formalności i zgody - jeśli planujesz zmiany w ścianach nośnych, potrzebujesz opinii konstruktora i często zgody wspólnoty lub spółdzielni. Te dokumenty potrafią czekać tygodniami.
- Materiały z długim terminem dostawy - płytki sprowadzane na zamówienie, stolarka okienna i drzwiowa, kuchnia na wymiar, niektóre baterie i ceramika. Tu terminy 6-10 tygodni nie są niczym wyjątkowym.
- Ekipa i kosztorys - rezerwacja sprawdzonej ekipy z wyprzedzeniem oraz zaklepanie budżetu, żeby start nie opóźnił się przez szukanie wykonawcy.
Zakupy i zamówienia z długim terminem to najczęstsze wąskie gardło całego projektu. Dlatego w dobrym harmonogramie pojawiają się one jako pierwsze zadania, równolegle z pracami rozbiórkowymi.
Zgłoszenie i pozwolenie na prace remontowe - kiedy są wymagane
Typowy remont wnętrza, czyli malowanie, wymiana podłóg, płytek, instalacji w obrębie mieszkania czy biały montaż, nie wymaga pozwolenia na budowę ani zgłoszenia do urzędu. To prace, które możesz prowadzić samodzielnie, pamiętając jedynie o regulaminie wspólnoty (godziny ciszy, zgłoszenie do administracji, korzystanie z windy).
Sytuacja zmienia się, gdy remont ingeruje w konstrukcję budynku. Wyburzenie lub przebicie ściany nośnej, zmiana wielkości otworów okiennych i drzwiowych, ingerencja w strop czy przeniesienie pionów to prace, które wymagają formalności, a zakres potwierdza uprawniony architekt lub konstruktor wpisem w projekcie. W blokach spółdzielczych i wspólnotowych do tego dochodzi zgoda zarządcy. Stan formalny zawsze warto potwierdzić u uprawnionego projektanta lub w lokalnym urzędzie, bo przepisy bywają interpretowane różnie w zależności od gminy (stan na 2026). Ściany działowe, które nie przenoszą obciążeń, można zwykle przestawiać bez pozwolenia, ale to właśnie architekt powinien rozstrzygnąć, która ściana jest nośna, a która nie.
Dlaczego kolejność jest tak ważna
Każdy etap remontu coś "zakrywa" lub coś "brudzi". Instalacje znikają pod tynkiem, hydroizolacja pod płytkami, a wylewka pod podłogą. Jeśli zrobisz coś za wcześnie, kolejna ekipa to zniszczy albo zakryje błąd, który wyjdzie na jaw dopiero po miesiącach. Stąd dwie żelazne zasady, które porządkują cały harmonogram:
- Od dołu instalacji do góry wykończenia - najpierw to, co ma być schowane w ścianach i podłodze (prąd, woda, kanalizacja), a dopiero potem to, co widać.
- Od brudnego do czystego - prace pylące i mokre (kucie, tynki, wylewki, fugowanie) przed pracami czystymi (malowanie, podłogi drewniane, biały montaż, meble).
Druga, równie ważna zasada brzmi: materiał musi wyschnąć, zanim go zakryjesz. To właśnie czasy schnięcia, a nie sama robocizna, najczęściej decydują o tym, jak długo trwa remont. Zanim ułożysz harmonogram dzień po dniu, warto najpierw zaplanować całość: pomoże w tym nasz przewodnik po planowaniu remontu mieszkania.
Kolejność prac remontowych krok po kroku
Etap 1: Prace przygotowawcze i wyburzenia
Remont zaczyna się od demontażu tego, co ma zostać wymienione: stare podłogi, płytki, armatura, drzwi wewnętrzne, czasem cała kuchnia. Jeśli planujesz zmianę układu pomieszczeń, teraz jest czas na wyburzenie ścian działowych i postawienie nowych. Każdą ingerencję w ścianę nośną musi zaakceptować konstruktor lub uprawniony projektant, a w bloku często także wspólnota czy spółdzielnia. Na tym etapie zabezpiecz też elementy, które zostają: okna, stałe zabudowy, podłogi w pomieszczeniach nieremontowanych.
Etap 2: Instalacje elektryczne i hydrauliczne
Po wyburzeniach przychodzi czas na instalacje, czyli na tak zwane "rozprowadzenie". To kluczowy etap, bo każdy błąd będzie trudny i kosztowny do naprawienia po zakryciu ścian. Zaplanuj dokładnie rozmieszczenie gniazdek, włączników, punktów oświetleniowych, ogrzewania podłogowego i przyłączy wodno-kanalizacyjnych. Przejdź w wyobraźni przez codzienne czynności: gdzie stanie łóżko, gdzie będzie ekspres, gdzie ładowarka przy biurku. Jeśli myślisz o automatyce, ten moment jest jedyną sensowną okazją na dodatkowe przewody - szerzej piszemy o tym w przewodniku smart home przy remoncie.
Etap 3: Tynkowanie, wylewki i izolacje
Po zamknięciu instalacji ściany i sufity pokrywa się tynkiem, a podłogi wyrównuje wylewką. Ten etap wymaga cierpliwości, bo decyduje o nim chemia, nie pośpiech. Przyjmuje się, że tynk cementowo-wapienny schnie około tygodnia na każdy centymetr grubości, a tradycyjna wylewka cementowa potrzebuje nawet doby na każdy milimetr (czyli klasyczne 5-6 cm to kilka tygodni). Próba przyspieszenia kończy się pęknięciami, a zamknięcie wilgoci pod płytkami czy panelami prowadzi do odspojeń i pleśni.
Etap 4: Montaż okien i drzwi
Nowe okna montuje się zwykle wcześnie, bo zamykają budynek, ale ich ostateczna obróbka (parapety, wykończenie ościeży) wypada po tynkach. Drzwi wewnętrzne zależą od systemu: tradycyjne ościeżnice warto osadzić przed wykończeniem ścian, a ościeżnice regulowane montuje się na samym końcu, gdy znana jest już grubość podłogi. Dzięki temu obróbka ładnie chowa się pod tynkiem i płytkami.
Etap 5: Hydroizolacja i płytki (prace mokre)
Czas na układanie płytek w łazience, kuchni i przedpokoju. W łazience i innych pomieszczeniach mokrych bezwzględnie najpierw wykonaj hydroizolację, czyli elastyczną powłokę pod płytkami, która nie wpuszcza wody w ściany i strop. To jedno z miejsc, gdzie oszczędność mści się najboleśniej, bo zalany sąsiad to koszty nieporównywalnie większe niż kilka warstw folii w płynie. Fugowanie wykonuje się zwykle 24-48 godzin po ułożeniu płytek. Szczegóły znajdziesz w przewodnikach remont łazienki oraz remont kuchni.
Etap 6: Malowanie
Malowanie to jeden z końcowych etapów. Wykonuje się je po wszystkich pracach mokrych i pylących, ale przed montażem podłóg drewnianych i paneli, żeby ich nie pobrudzić. Standardowo nakłada się 2-3 warstwy farby z przerwami na schnięcie, a gładkie ściany trzeba wcześniej zagruntować. Pierwszą, "roboczą" warstwę często kładzie się jeszcze przed podłogami, a poprawki i drugą warstwę po ich ułożeniu i zabezpieczeniu folią.
Etap 7: Podłogi, biały montaż i oświetlenie
Teraz układa się podłogi (panele, deska, winyl), montuje armaturę łazienkową i kuchenną, biały montaż (umywalki, miski WC, baterie) oraz oświetlenie i osprzęt elektryczny (ramki, gniazdka, oprawy). To etap, który nadaje wnętrzu ostateczny charakter. Na końcu przychodzą listwy przypodłogowe i progi, które maskują dylatacje przy ścianach.
Etap 8: Meble i sprzątanie poremontowe
Ostatni etap to wnoszenie mebli, montaż kuchni na wymiar, zawieszenie zasłon i dekoracji. Na sam koniec wchodzi generalne sprzątanie poremontowe. Profesjonalna ekipa sprzątająca to orientacyjnie 500-1500 zł w zależności od metrażu i zakresu, ale pył remontowy potrafi zalegać w każdej szczelinie, więc dla wielu osób to dobrze wydane pieniądze.
Czasy schnięcia, które rozciągają harmonogram
To nie kucie ani malowanie, lecz schnięcie najczęściej wydłuża remont. Poniższe wartości są orientacyjne i zależą od temperatury, wilgotności oraz wentylacji w mieszkaniu. Zawsze sprawdzaj zalecenia producenta konkretnego materiału.
| Materiał / etap | Orientacyjny czas schnięcia | Uwagi |
|---|---|---|
| Tynk cementowo-wapienny | około 1 tydzień na 1 cm grubości | Przed malowaniem i płytkami musi być w pełni suchy |
| Tynk gipsowy | kilka do kilkunastu dni | Szybszy niż cementowo-wapienny, wrażliwy na wilgoć |
| Wylewka cementowa | nawet doba na 1 mm, łącznie 3-5 tygodni | Pełne wysezonowanie przed podłogą drewnianą |
| Wylewka anhydrytowa | krócej niż cementowa, wymaga szlifowania | Nie do stałego kontaktu z wodą bez izolacji |
| Hydroizolacja (folia w płynie) | od kilku do 24 godzin między warstwami | Płytki dopiero po pełnym związaniu |
| Klej do płytek przed fugowaniem | 24-48 godzin | Wcześniejsze fugowanie grozi pękaniem fug |
| Farba (między warstwami) | od 2 do 24 godzin | Zależnie od rodzaju farby i wilgotności |
Ile trwa cały remont - harmonogram według metrażu
Poniższa tabela pokazuje orientacyjny czas remontu generalnego "pod klucz", przy jednej, sprawnej ekipie i bez większych przestojów. Ceny i terminy zależą od standardu wykończenia, zakresu zmian układu oraz dostępności materiałów. Dokładniej rozkładamy to w przewodniku ile trwa remont.
| Zakres | Orientacyjny czas | Co dominuje w harmonogramie |
|---|---|---|
| Odświeżenie (malowanie, podłogi, drobne prace) | 1-2 tygodnie | Schnięcie farby i montaż podłóg |
| Remont łazienki | 2-4 tygodnie | Hydroizolacja, płytki, biały montaż |
| Remont kuchni | 3-5 tygodni | Instalacje, płytki, zabudowa na wymiar |
| Mieszkanie 50-60 m2 (generalny) | 8-14 tygodni | Schnięcie tynków i wylewek |
| Mieszkanie 80-100 m2 (generalny) | 12-20 tygodni | Większy zakres prac mokrych i wykończenia |

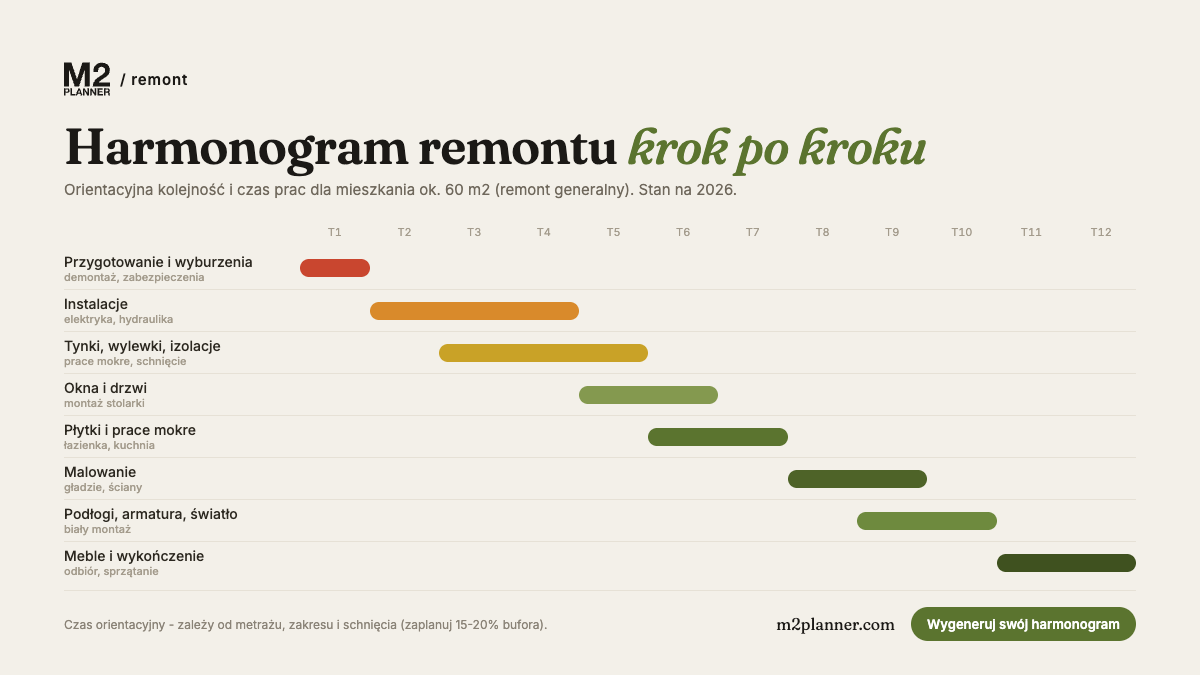

Harmonogram tydzień po tygodniu - 50 m2
Poniżej orientacyjny przebieg remontu generalnego mieszkania 50 m2 przy jednej sprawnej ekipie. Tygodnie są orientacyjne i mogą się przesuwać zależnie od czasów schnięcia oraz dostępności materiałów.
| Tydzień | Etap |
|---|---|
| Tydzień 1 | Wyburzenia, demontaż, przygotowanie pod nowy układ |
| Tydzień 2 | Instalacje elektryczne i hydrauliczne, montaż okien |
| Tygodnie 3-4 | Tynki i wylewki, początek schnięcia |
| Tygodnie 5-6 | Schnięcie wylewki, równolegle hydroizolacja i płytki w łazience |
| Tydzień 7 | Fugowanie, gruntowanie i pierwsza warstwa malowania |
| Tydzień 8 | Podłogi, biały montaż, oświetlenie, listwy |
| Tygodnie 9-10 | Meble, kuchnia na wymiar, sprzątanie poremontowe, bufor |
Harmonogram tydzień po tygodniu - 60 m2
Większy metraż to dłuższe prace mokre i więcej wykończenia, dlatego harmonogram rozciąga się o kilka tygodni.
| Tydzień | Etap |
|---|---|
| Tydzień 1 | Wyburzenia, demontaż, zmiany układu ścian |
| Tygodnie 2-3 | Instalacje elektryczne i hydrauliczne, montaż okien |
| Tygodnie 4-5 | Tynki i wylewki, początek schnięcia |
| Tygodnie 6-7 | Schnięcie wylewki, równolegle hydroizolacja i płytki |
| Tydzień 8 | Fugowanie, gruntowanie i pierwsza warstwa malowania |
| Tygodnie 9-10 | Podłogi, biały montaż, oświetlenie, druga warstwa farby |
| Tygodnie 11-12 | Meble, kuchnia na wymiar, sprzątanie poremontowe, bufor |
Harmonogram tydzień po tygodniu - 80 m2
Przy 80 m2 więcej pomieszczeń pozwala prowadzić prace równolegle, ale całość i tak zajmuje orientacyjnie 12-18 tygodni.
| Tydzień | Etap |
|---|---|
| Tygodnie 1-2 | Wyburzenia, demontaż, zmiany układu ścian |
| Tygodnie 3-4 | Instalacje elektryczne i hydrauliczne, montaż okien |
| Tygodnie 5-7 | Tynki i wylewki, początek schnięcia |
| Tygodnie 8-9 | Schnięcie wylewki, równolegle hydroizolacja i płytki |
| Tygodnie 10-11 | Fugowanie, gruntowanie i pierwsza warstwa malowania |
| Tygodnie 12-14 | Podłogi, biały montaż, oświetlenie, druga warstwa farby |
| Tygodnie 15-18 | Meble, kuchnia na wymiar, sprzątanie poremontowe, bufor |
Bufory czasowe w harmonogramie
Najczęstszy błąd przy planowaniu to traktowanie harmonogramu jak rozkładu jazdy, w którym wszystko zaczyna się i kończy co do dnia. Remont tak nie działa. Materiał schnie wolniej przy niskiej temperaturze, dostawa płytek się opóźnia, ekipa znajduje ukrytą wilgoć w ścianie. Dlatego do każdego etapu warto doliczyć rezerwę.
Przyjmij 15-20% zapasu na cały harmonogram. Dla remontu zaplanowanego na 10 tygodni oznacza to realny termin bliższy 11-12 tygodniom. Bufor rozłóż przede wszystkim na etapy zależne od schnięcia (tynki, wylewki, hydroizolacja), bo to tu opóźnienia kumulują się najbardziej. Dodatkowy zapas zaplanuj też przed dostawami z długim terminem: jeśli kuchnia na wymiar ma przyjechać w 9. tygodniu, niech harmonogram zakłada jej montaż dopiero w 10. lub 11. Lepiej skończyć wcześniej niż tłumaczyć się z poślizgu, który był do przewidzenia.
Harmonogram a budżet - koszt orientacyjny per etap
Harmonogram i budżet to dwie strony tej samej kartki: każdy etap to nie tylko czas, ale i wydatek, który warto rozłożyć w czasie. Poniższe przedziały są orientacyjne, dotyczą robocizny i podstawowych materiałów dla mieszkania 50-60 m2 (ceny orientacyjne na 2026) i mocno zależą od regionu, standardu oraz zakresu zmian. Pełne wyliczenia znajdziesz w przewodniku ile kosztuje remont mieszkania.
| Etap | Co obejmuje | Orientacyjny udział w budżecie |
|---|---|---|
| Wyburzenia i demontaż | Rozbiórka, wywóz gruzu, zabezpieczenia | około 5-10% |
| Instalacje elektryczne i hydrauliczne | Rozprowadzenie, gniazdka, punkty wodne | około 15-20% |
| Tynki, wylewki, izolacje | Ściany, sufity, wyrównanie podłóg | około 15-20% |
| Hydroizolacja i płytki | Łazienka, kuchnia, prace mokre | około 15-20% |
| Malowanie i wykończenie ścian | Gruntowanie, farba, gładzie | około 8-12% |
| Podłogi, biały montaż, oświetlenie | Panele, ceramika, armatura, osprzęt | około 20-25% |
| Meble i sprzątanie poremontowe | Kuchnia na wymiar, szafy, sprzątanie | zależnie od zakresu, często osobny budżet |
Powiązanie etapów z wydatkami pozwala uniknąć sytuacji, w której pieniądze kończą się na półmetku. Jak rozplanować całość, opisujemy w przewodniku jak ułożyć budżet remontu.
Etapy, które można robić równolegle
Doświadczona ekipa nie czeka z założonymi rękami, aż tynk wyschnie. Część prac da się prowadzić jednocześnie, co skraca cały remont:
- Gdy w łazience schnie hydroizolacja i kładzione są płytki, w pokojach mogą trwać prace tynkarskie lub pierwsze malowanie.
- Stolarz może w tym czasie przygotowywać zabudowę kuchni i szafy na wymiar w swoim warsztacie.
- Zakupy materiałów wykończeniowych i zamówienie mebli warto domknąć z dużym wyprzedzeniem, bo terminy dostaw potrafią być dłuższe niż sama robocizna. Pomoże w tym przewodnik po materiałach wykończeniowych.
Tu właśnie ujawnia się wartość dobrego planu: zamiast jednego liniowego ciągu zadań masz kilka równoległych torów, które trzeba ze sobą zsynchronizować. Aplikacja M2 Planner pozwala ułożyć taki harmonogram za darmo, automatycznie pilnując zależności między etapami i realnych czasów schnięcia.
Monitorowanie postępu prac
Dobry harmonogram żyje przez cały remont, a nie tylko na starcie. Bez śledzenia realizacji łatwo przeoczyć moment, w którym jeden poślizg przesuwa wszystkie kolejne etapy. Warto trzymać się kilku prostych nawyków:
- Odhaczaj ukończone etapy i porównuj realny postęp z planem, najlepiej raz w tygodniu po wizycie na budowie.
- Dokumentuj zdjęciami stan przed zakryciem instalacji, hydroizolacji i wylewek. To dowód, który ratuje przy ewentualnych reklamacjach.
- Pilnuj dat dostaw materiałów z długim terminem i konfrontuj je z momentem, w którym faktycznie będą potrzebne.
- Reaguj wcześnie na opóźnienia: jeśli wylewka schnie wolniej, przesuń zależne etapy od razu, zamiast czekać na efekt domina.
Tu właśnie sprawdza się harmonogram cyfrowy zamiast kartki. W aplikacji M2 Planner oznaczasz ukończone zadania, a plan sam przelicza terminy kolejnych etapów, dzięki czemu od razu widzisz, czy remont mieści się w czasie.
Najczęstsze błędy w kolejności prac
- Malowanie przed pracami pylącymi. Świeżo pomalowane ściany i tak pokryją się kurzem z cięcia płytek czy szlifowania, więc malowanie idzie po pracach brudnych.
- Podłoga drewniana przed pełnym wyschnięciem wylewki. Resztkowa wilgoć z wylewki wypacza deski i panele, czasem dopiero po kilku tygodniach.
- Płytki w łazience bez hydroizolacji. Najdroższy w skutkach skrót, bo woda znajdzie drogę do sąsiada i do konstrukcji budynku.
- Decyzje o gniazdkach po położeniu tynku. Każda zmiana to kucie świeżej ściany, więc rozmieszczenie osprzętu ustala się przed instalacjami.
- Zamawianie mebli na ostatnią chwilę. Kuchnia na wymiar czeka się tygodniami, a pusty harmonogram na końcu remontu to stracony czas.
Więcej takich pułapek, także finansowych i formalnych, zebraliśmy w przewodniku najczęstsze błędy przy remoncie.
Kiedy harmonogram warto powierzyć architektowi
Przy prostym odświeżeniu mieszkania poradzisz sobie samodzielnie, zwłaszcza z gotowym planem. Przy zmianie układu ścian, łączeniu pomieszczeń, przenoszeniu instalacji czy wyższym standardzie wykończenia warto rozważyć współpracę z architektem lub projektantem wnętrz. Taka osoba nie tylko zaprojektuje przestrzeń, ale też skoordynuje kolejność branż i wyłapie kolizje, zanim staną się kosztownym problemem na budowie. O tym, jak wygląda taka współpraca, piszemy w przewodniku remont z architektem, a sprawdzonych specjalistów znajdziesz w katalogu architektów.

Zdiagnozuj swój harmonogram w M2 Planner: sztuczna inteligencja sprawdzi kolejność prac, wyłapie ryzyka i pokaże aktualne dotacje (np. Czyste Powietrze, Ciepłe Mieszkanie) dopasowane do Twojego remontu.
Najczęstsze pytania
Co robi się najpierw przy remoncie mieszkania?
Najpierw prace przygotowawcze: demontaż starych elementów (podłóg, płytek, armatury), zabezpieczenie tego, co zostaje, oraz ewentualne wyburzenia i zmiany układu ścian. Dopiero po nich wchodzą instalacje elektryczne i hydrauliczne, które trzeba schować w ścianach i podłodze, zanim ruszą tynki i wylewki.
Czy najpierw kładzie się płytki, czy maluje ściany?
Zwykle najpierw układa się płytki i wykonuje prace mokre, a dopiero potem maluje. Malowanie to czysty, końcowy etap, więc nie chce się go narażać na pył z cięcia płytek i fugowania. W praktyce stosuje się też kompromis: roboczą warstwę farby kładzie się wcześniej, a poprawki po wszystkich brudnych pracach.
Po jakim czasie od wylewki można układać podłogę?
Klasyczna wylewka cementowa schnie nawet kilka tygodni, orientacyjnie około doby na każdy milimetr grubości, więc typowe 5-6 cm to 3-5 tygodni. Pod podłogę drewnianą lub panele wylewka musi być w pełni wysezonowana, bo resztkowa wilgoć wypacza i odspaja deski. Najpewniejszą metodą jest pomiar wilgotności jastrychu przed montażem.
Czy okna montuje się przed tynkami, czy po nich?
Samo okno osadza się zwykle wcześnie, bo zamyka budynek i pozwala prowadzić prace mokre w cieple. Ostateczne wykończenie ościeży i montaż parapetów wypada jednak po tynkach, żeby obróbka ładnie schowała się pod tynkiem. Drzwi z ościeżnicą regulowaną montuje się na końcu, gdy znana jest grubość gotowej podłogi.
Ile trwa remont mieszkania 50 m2?
Remont generalny mieszkania o powierzchni około 50-60 m2 trwa orientacyjnie 8-14 tygodni przy jednej sprawnej ekipie. Dużą część tego czasu zajmuje samo schnięcie tynków i wylewek, a nie robocizna. Termin wydłużają zmiany układu ścian, wyższy standard wykończenia oraz dłuższe terminy dostaw materiałów i mebli.
Czy mogę przyspieszyć remont, pomijając czasy schnięcia?
Nie warto. Zakrycie niewyschniętego tynku czy wylewki to najczęstsza przyczyna pęknięć, odspojeń i wilgoci pod wykończeniem, a poprawki kosztują więcej niż zaoszczędzony czas. Remont przyspiesza się inaczej: dobrym planem, równoległym prowadzeniem prac w różnych pomieszczeniach i wcześniejszym zamówieniem materiałów.
Podsumowanie
Prawidłowy harmonogram remontu to zawsze ta sama kolejność: wyburzenia, instalacje, tynki i wylewki, okna, hydroizolacja i płytki, malowanie, podłogi i biały montaż, na końcu meble oraz sprzątanie. Klucz to dwie zasady - od ukrytego do widocznego i od brudnego do czystego - oraz cierpliwość wobec czasów schnięcia, które najmocniej rozciągają cały projekt. Pamiętaj też o fazie 0, formalnościach przy ścianach nośnych i o buforze 15-20% na opóźnienia. Zanim zaczniesz, oszacuj koszty: pomoże w tym przewodnik ile kosztuje remont mieszkania oraz wskazówki, jak ułożyć budżet remontu. Resztę, czyli ułożenie zadań w czasie z pilnowaniem zależności, możesz zostawić aplikacji: zamiast statycznego szablonu w Excelu, wygeneruj harmonogram remontu w M2 Planner i monitoruj postęp prac tydzień po tygodniu.
