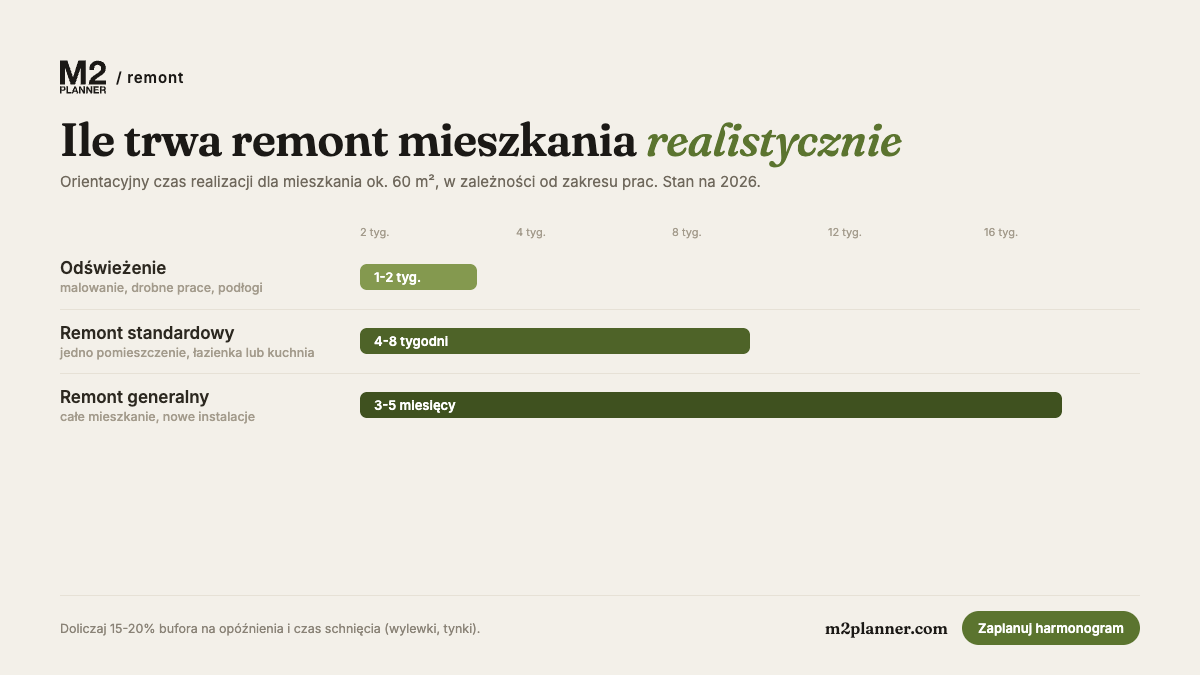

Ile trwa remont mieszkania? Realistyczne terminy
Remont mieszkania trwa zwykle od kilku dni do kilku miesięcy, w zależności od zakresu prac. Odświeżenie mieszkania (malowanie, drobne naprawy) zajmuje 1-2 tygodnie, remont standardowy z wymianą podłóg i łazienki 6-10 tygodni, a remont generalny ze zmianą układu i instalacji 3-5 miesięcy. Na realny czas wpływają przede wszystkim metraż, czasy schnięcia tynków i wylewek oraz dostępność ekip i materiałów na wymiar. Poniżej znajdziesz orientacyjne terminy etap po etapie i wskazówki, jak ułożyć harmonogram, który się nie rozjedzie.
Krótka odpowiedź: Lekkie odświeżenie mieszkania to 1-2 tygodnie, remont standardowy z nową łazienką i podłogami 6-10 tygodni, a remont generalny ze zmianą układu i wymianą instalacji 3-5 miesięcy (stan na 2026). Do czasu czystych prac doliczy etap przygotowań i oczekiwanie na elementy na wymiar, więc cały proces od decyzji do wprowadzenia się bywa dłuższy o kolejne 4-8 tygodni. Największy wpływ na termin mają metraż, czas schnięcia prac mokrych oraz dostępność dobrej ekipy.
O realny termin najczęściej rozbija się planowanie na oko, bo łatwo pominąć schnięcie i kolejność prac. Plan w aplikacji M2 Planner rozkłada Twój remont na etapy z terminami, dolicza realne czasy schnięcia tynków i wylewek i ustawia zależności tak, żeby nic nie czekało na siebie, więc od początku wiesz, ile to potrwa.

Realistyczne terminy remontu według zakresu prac
Najszybciej oszacujesz czas remontu, dopasowując swój projekt do jednego z trzech typowych scenariuszy. Podane przedziały są orientacyjne i dotyczą mieszkania zamieszkanego lub pustego w bloku - w kamienicy czy starym budownictwie prace zwykle trwają dłużej ze względu na nierówne ściany, stare instalacje i niespodzianki ukryte pod tynkiem.
| Zakres remontu | Przykładowe prace | Mieszkanie ~50 m² | Mieszkanie ~70 m² |
|---|---|---|---|
| Odświeżający | Malowanie, wymiana oświetlenia, drobne naprawy, nowe gniazdka | 1-2 tygodnie | 2-3 tygodnie |
| Standardowy | Wymiana podłóg, remont łazienki, malowanie, nowe drzwi wewnętrzne | 5-8 tygodni | 7-11 tygodni |
| Generalny | Zmiana układu ścian, nowe instalacje, kuchnia, łazienka, wszystkie podłogi | 3-4 miesiące | 4-6 miesięcy |
Te liczby obejmują tylko prace wykonawcze. Jeśli doliczysz fazę przygotowań (projekt, zakupy, wybór ekipy) i czas oczekiwania na elementy na wymiar, cały proces od decyzji do wprowadzenia się potrafi być dłuższy o kolejne 4-8 tygodni. Zanim ustalisz termin, warto przejść przez spokojne planowanie remontu krok po kroku, bo to ono najbardziej skraca chaos na budowie.
Orientacyjny czas remontu według metrażu
Jeśli wolisz spojrzeć na terminy od strony powierzchni, poniższa tabela zestawia trzy popularne metraże z trzema zakresami prac. Wartości to orientacyjny czas czystych prac wykonawczych dla mieszkania w bloku, stan na 2026 - większy metraż wydłuża głównie malowanie i podłogi, natomiast łazienka i kuchnia zajmują podobnie niezależnie od wielkości mieszkania.
| Metraż | Odświeżenie | Remont standardowy | Remont generalny |
|---|---|---|---|
| 40 m² | 1-2 tygodnie | 5-7 tygodni | 2,5-4 miesiące |
| 60 m² | 1,5-2,5 tygodnia | 6-9 tygodni | 3-5 miesięcy |
| 80 m² | 2-3 tygodnie | 8-11 tygodni | 4-6 miesięcy |
Przedziały zakładają jedną sprawną ekipę i brak większych niespodzianek pod tynkiem. Drugie pomieszczenie mokre (np. dwie łazienki) albo nietypowy układ potrafią dołożyć 1-2 tygodnie, dlatego traktuj te wartości jako punkt wyjścia do własnego harmonogramu, a nie sztywną obietnicę.
Ile trwa remont łazienki i kuchni?
Łazienka i kuchnia to dwa najbardziej czasochłonne pomieszczenia, bo łączą hydraulikę, elektrykę, prace mokre i montaż wyposażenia. To one najczęściej decydują o tym, kiedy skończy się cały remont.
- Łazienka: 2-4 tygodnie prac wykonawczych. Sama robota (skucie, instalacje, hydroizolacja, glazura, biały montaż) to często 10-15 dni roboczych, ale dochodzi czas schnięcia hydroizolacji i kleju pod płytkami.
- Kuchnia: 1-3 tygodnie prac budowlanych, ale kluczowy jest montaż mebli. Kuchnia na wymiar ma czas realizacji 4-8 tygodni od zamówienia, dlatego pomiar trzeba zlecić, gdy ściany są już otynkowane i równe.
Po szczegóły wejdź do osobnych poradników: remont łazienki krok po kroku oraz przewodnik po remoncie kuchni. Znajdziesz tam kolejność prac, która pozwala nie tracić dni na czekanie.
Harmonogram remontu generalnego etap po etapie
Najwięcej pytań budzi remont generalny, więc rozpiszmy go dokładniej. Poniższy harmonogram dotyczy mieszkania około 60-70 m² i zakłada jedną dobrze zgraną ekipę ogólnobudowlaną oraz podwykonawców (hydraulik, elektryk). Wartości są orientacyjne, a kolejność etapów ważniejsza niż dokładne dni.
| Etap | Co się dzieje | Orientacyjny czas |
|---|---|---|
| 1. Prace rozbiórkowe | Skucie płytek, demontaż ścianek, wynoszenie gruzu | 3-7 dni |
| 2. Instalacje | Nowa elektryka, hydraulika, ewentualnie wentylacja, bruzdy | 1-2 tygodnie |
| 3. Prace mokre i schnięcie | Tynki, wylewki, hydroizolacja - plus czas wiązania | 2-4 tygodnie |
| 4. Glazura i biały montaż | Płytki w łazience i kuchni, montaż ceramiki sanitarnej | 1-2 tygodnie |
| 5. Malowanie i podłogi | Gładzie, malowanie, panele lub deska, listwy | 1-2 tygodnie |
| 6. Montaż i wykończenie | Kuchnia, drzwi, oświetlenie, gniazdka, sprzątanie | 1-2 tygodnie |
Suma czystych prac to około 8-13 tygodni, ale etapy częściowo się zazębiają, a częściowo blokują nawzajem (nie pomalujesz, dopóki nie wyschną gładzie). Dlatego realny termin to raczej 3-5 miesięcy niż prosta suma z tabeli. Jeśli chcesz mieć to rozpisane dzień po dniu z uwzględnieniem zależności, pomoże gotowy harmonogram remontu z kolejnością prac.
Dlaczego schnięcie tak bardzo wydłuża remont
Prace mokre rządzą się własnym tempem, którego nie da się oszukać dokładaniem ludzi. To najczęstszy powód, dla którego remont trwa dłużej, niż zakłada laik.
- Tynki cementowo-wapienne: orientacyjnie około tygodnia na 1 cm grubości, w praktyce 2-3 tygodnie do pełnego wyschnięcia.
- Wylewka cementowa: zasada to mniej więcej 1 tydzień na każdy centymetr do 4 cm, a powyżej znacznie dłużej - pełne wyschnięcie pod podłogę drewnianą potrafi zająć kilka tygodni.
- Hydroizolacja i klej pod płytki: od kilkunastu godzin do 1-2 dni między warstwami.
Forsowanie podłogi na zbyt wilgotnej wylewce to jeden z najdroższych błędów przy remoncie - panele mogą się rozejść, a deska wybrzuszyć. Lepiej ten czas zaplanować, niż później skuwać i kłaść od nowa.
Co najczęściej wydłuża remont mieszkania
Większość opóźnień nie wynika z lenistwa ekipy, tylko z decyzji i dostaw, nad którymi panujesz to Ty. Oto najczęstsze przyczyny, w kolejności od najbardziej kosztownych dla harmonogramu:
- Zmiany decyzji w trakcie: przesunięcie ściany czy zmiana układu łazienki po rozpoczęciu prac potrafi cofnąć harmonogram o tygodnie.
- Elementy na wymiar: kuchnia, szafy, blaty kamienne, nietypowe drzwi - czas realizacji 4-8 tygodni trzeba uruchomić z dużym wyprzedzeniem.
- Niespodzianki pod tynkiem: wilgoć, zagrzybienie, skorodowane rury, aluminiowa instalacja - w starym budownictwie to norma, nie wyjątek.
- Dostępność dobrych ekip: na sprawdzonego wykonawcę czeka się czasem 1-3 miesiące, a okna terminowe trzeba rezerwować z góry.
- Braki materiałowe: brak płytek z jednej partii albo opóźniona dostawa potrafi zatrzymać cały front robót.
Sprawdzony wykonawca to połowa sukcesu w dotrzymaniu terminu - jak go znaleźć i zweryfikować, opisujemy w poradniku jak znaleźć dobrego fachowca.
Jak zaplanować realistyczny harmonogram
Realny plan to taki, który zakłada, że coś pójdzie nie tak, bo zwykle idzie. Kilka zasad, które ratują terminy:
- Dodaj bufor: dołóż 15-20% czasu do każdego etapu i co najmniej 2-3 tygodnie zapasu do całości.
- Kupuj z wyprzedzeniem: płytki, armaturę i elementy na wymiar zamawiaj, zanim ekipa do nich dojdzie, a nie w dniu montażu.
- Zamroź decyzje: kolory, układ i materiały ustal przed startem i trzymaj się ich - zmiany w trakcie kosztują najwięcej dni.
- Pilnuj kolejności prac: instalacje przed tynkami, prace mokre przed podłogami, brudne przed czystymi. Odwrócona kolejność to powtarzanie roboty.
- Powiąż harmonogram z budżetem: każdy poślizg to często dodatkowy koszt, dlatego dobrze trzymać razem termin i pieniądze. Pomoże w tym dobrze ułożony budżet remontu.
Najprościej zrobić to w jednym miejscu zamiast w zeszycie i kilkunastu wiadomościach. W aplikacji M2 Planner, w której zaplanujesz remont za darmo, ułożysz harmonogram z uwzględnieniem czasów schnięcia i zależności między zadaniami, a system sam podpowie, kiedy zamówić meble czy płytki. Przy większym remoncie warto też rozważyć remont z architektem, który spina terminy podwykonawców za Ciebie.
Czy da się przyspieszyć remont
Do pewnego stopnia tak, ale nie wszystkie etapy da się skrócić. Najwięcej zyskujesz na dobrej organizacji, a nie na pośpiechu na budowie.
- Co realnie skraca czas: gotowy projekt i pełna lista zakupów przed startem, druga ekipa pracująca równolegle w innym pomieszczeniu, dużo wcześniejsze zamówienie kuchni i drzwi, decyzyjność inwestora bez przerw na namysł.
- Czego nie przyspieszysz: schnięcia tynków i wylewek, czasu wiązania hydroizolacji, terminów realizacji elementów na wymiar. Tu pomaga tylko dobre rozplanowanie w czasie.
Czasem najszybsza droga to zacząć prace mokre i równolegle czekać na meble, zamiast układać wszystko po kolei. Taki układ wymaga jednak przemyślanego harmonogramu, najlepiej ustalonego jeszcze na etapie projektu. Zamiast liczyć dni w arkuszu, ułóż interaktywny harmonogram remontu w M2 Planner - dopasuje terminy do Twojego metrażu i zakresu prac, a kolejność etapów ustawi tak, żeby nic na siebie nie czekało.
Najczęstsze pytania
Ile trwa remont mieszkania 50 m²?
Odświeżenie takiego mieszkania zajmuje 1-2 tygodnie, remont standardowy z wymianą podłóg i łazienki 5-8 tygodni, a remont generalny ze zmianą układu i instalacji zwykle 3-4 miesiące. Dokładny czas zależy od stanu wyjściowego i tego, ile elementów zamawiasz na wymiar.
Ile trwa remont kawalerki?
Mniejszy metraż skraca prace, ale nie aż tak, jak się wydaje, bo łazienka i kuchnia zajmują tyle samo czasu niezależnie od reszty mieszkania. Odświeżenie kawalerki to 5-10 dni, a remont generalny z nową łazienką i aneksem to zwykle 6-10 tygodni.
Czy można mieszkać w trakcie remontu?
Przy remoncie odświeżającym zwykle tak, choć bywa uciążliwe. Przy remoncie generalnym, gdy nie działa łazienka lub kuchnia i trwają prace mokre, lepiej zaplanować przeprowadzkę na czas robót - oszczędza to nerwów i często przyspiesza ekipę, która nie musi codziennie wszystkiego zabezpieczać.
Ile czasu przed remontem trzeba zarezerwować ekipę?
Dobrego, polecanego wykonawcę rezerwuje się często z wyprzedzeniem 1-3 miesięcy, a w sezonie wiosenno-letnim nawet dłużej. Im wcześniej ustalisz termin i podpiszesz umowę z zakresem prac, tym mniejsze ryzyko, że harmonogram się przesunie na starcie.
Dlaczego remont prawie zawsze trwa dłużej niż zakładano?
Najczęstsze powody to zmiany decyzji w trakcie, długie terminy realizacji mebli na wymiar oraz niespodzianki odkryte po skuciu tynków, zwłaszcza w starym budownictwie. Dlatego do każdego planu warto dodać 15-20% buforu czasowego i nie traktować podanych terminów jako sztywnej obietnicy.
Co wydłuża remont najbardziej?
Zwykle nie tempo pracy ekipy, lecz czas schnięcia prac mokrych i oczekiwanie na elementy zamawiane na wymiar. Te dwie rzeczy potrafią dołożyć kilka tygodni, których nie da się skrócić pośpiechem, więc trzeba je po prostu wkalkulować w harmonogram od początku.
